3PE防腐鋼管補口施工:
(1)管口清理
①將焊口及兩側防腐層上的油污、泥土等清理干凈;
②焊縫及其附近的毛刺、焊渣、焊瘤、飛濺物應打磨干凈;
③管子端部防腐層有翹邊、開裂等缺陷時,應進行修理。
(2)管口表面處理
①使用噴砂設備對管口進行清理, 在噴砂的過程中,天氣潮濕時,先將鋼管預熱到50℃再進行除銹。補口部位的表面除銹等級應達到GB/T 8923.1規定的Sa 2.5級,錨紋深度40~90μm,除銹后應清除表面灰塵,表面灰塵度等級應不低于GB/T 18570.3規定的3級。
②將焊口兩側的防腐層修成斜坡,并用砂布或鋼絲刷將熱收縮帶的搭接部位打磨粗糙。
(3)管體預熱
①涂敷底漆前,應對裸露的金屬表面進行預熱。為保證管口整個圓周的均勻加熱,應將烤槍調到中火對鋼管進行烘烤預熱,預熱要均勻,保持鋼管四周溫度一致。
②預熱溫度達到60~80℃,一般預熱時間不低于5min,管徑越大預熱時間越長。
③用測溫儀對鋼管四周取樣測溫,測溫時不要直接在裸鋼上測量,應在裸鋼上涂刷一點底漆,測量的底漆溫度為鋼管實測溫度。
(4)底漆涂敷
?、僭阡摴茴A(yù)熱時開始調配底漆(一般雙組分的配比A:B=4:1或A:B=5:1)。
②底漆應混合均勻,冬季時底漆可以預熱后再進行調配。
③用專用刷子涂刷2~3遍,使底漆厚度小于150μm。
(5)熱收縮帶的安裝 安裝步驟:
①在底漆涂刷完成后,用熱收縮帶完全包裹住管口。搭接位于管道一側10點或2點的位置,至少搭接不小于100mm。

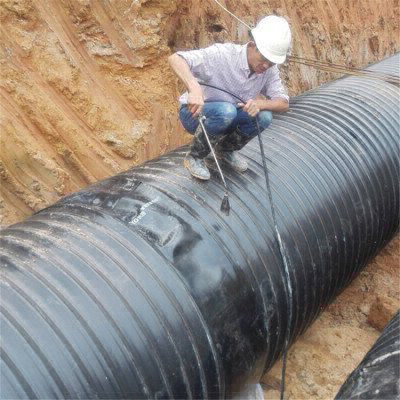

②除去熱收縮帶上的包裝物,用小火對熱縮帶有搭接線的一頭膠面進行烘烤使膠面發亮。把熱收縮帶烘烤好的一頭平行與鋼管搭接,搭接寬度要均勻,熱收縮帶要緊密地貼附在鋼管上。
③將熱收縮帶另一頭的膠面用火烤發亮后,按搭接線進行搭接,并用壓輥壓實后用膠條封在對縫處。
④用小火對對縫上的膠條烘烤一下后,將固定片居中敷在熱收縮帶對縫處。用中火對固定片膠面的邊緣進行烘烤并用壓輥壓實。
⑤固定片安裝完后,2~3人先用中火沿管子周向方向移動烘烤熱收縮帶中間(兩烤槍火焰不得碰到一起),再由熱收縮帶中間向兩邊慢慢移動烘烤。烘烤過程中,火焰不能停留在一個位置,否則容易烤糊基材。
⑥待熱收縮帶收縮完后,用小火(直徑大于457mm的鋼管用中火)沿鋼管的軸向方向進行均勻補火升溫,直到膠粘劑沿?zé)崾湛s帶邊緣均勻溢出。將膠條敷在固定片兩端,用小火烘烤一下,再用膩子刀鏟平即可。安裝完的熱收縮帶不能擾動,直到粘結劑凝固為止。 需要注意的是:施工時,風力大于2級要安裝擋風設施;氣溫較低時,要加長烘烤時間,并使用保溫設備對烘烤完的補口處進行保溫。
(6)外觀檢查
①補口處應光滑平整、無皺折、鼓泡,鋼管防腐層與熱收縮帶貼合緊密,不留空隙。
②熱收縮帶周向應有膠粘劑均勻溢出。熱收縮套表面不應有燒焦、碳化現象。
③收縮后的熱收縮帶與管體防腐層的搭接寬度應不小于100mm。
(7)剝離強度測試
補口處的剝離強度測試,應在補口完成24 h后進行,檢測時管體溫度宜為10℃~35℃,如現場溫度過低,可將防腐層加熱至檢測溫度后進行檢測。在補口處,對鋼管的剝離強度應不小于50N/ cm;對于熱縮材料和原鋼管聚乙烯防腐層的搭接處,對聚乙烯的剝離強度也不應小于50N/ cm;對三層結構補口,剝離面的底漆應完整附著在鋼管表面。 每100個補口至少抽測一個口,如不合格,應加倍抽測。若加倍抽測仍有一個不合格,則該段管線的補口應全部返修。剝離強度試驗后應將該補口清除干凈,重新制作新的補口。
